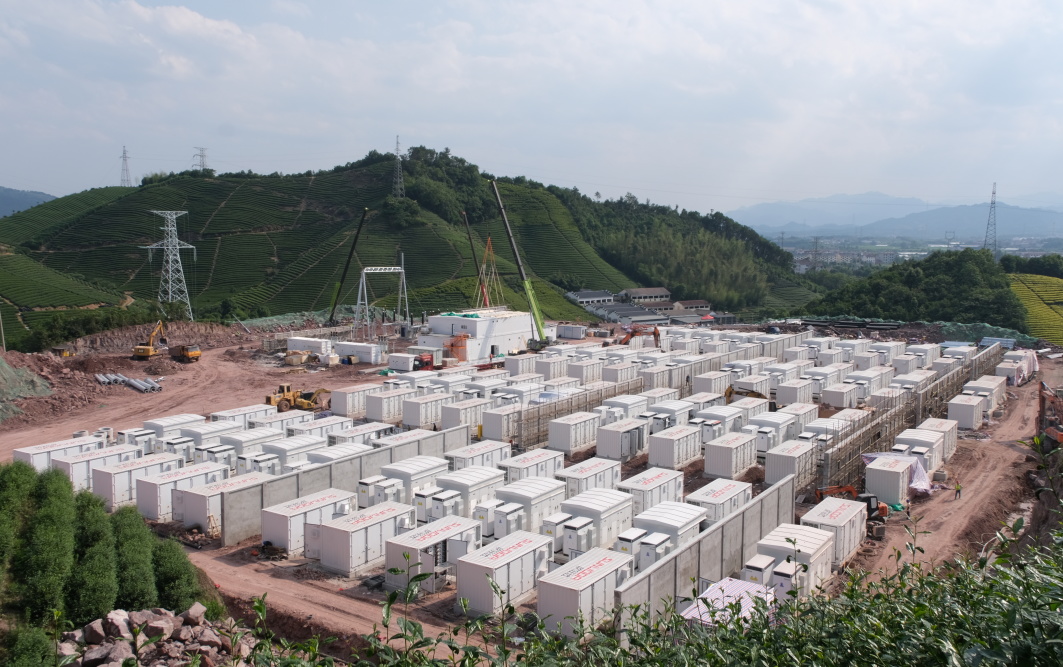

2024年6月9日,浙江省內裝機規模最大的網側獨立儲能項目——金華武義200MW/400MWh網側儲能項目一次性送電成功。該項目全部采用欣旺達Noah x2.0液冷儲能新品,于3月11日正式啟動建設。
項目被納入浙江省新能源十四五發展規劃,并被列入2024年浙江省“千項萬億”工程,是目前浙江省內最大的電網側儲能項目,建成后將為武義縣乃至浙江省的綠色發展提供強大支撐,標志著全國首批大容量?jì)δ茼椖康穆涞?,開啟了“儲能+”新時代。
浙江武義縣200MW/400MWh儲能系統選用欣旺達Noah x2.0液冷儲能電池預制艙,儲能系統經過2回集成線路接入220/35kV?變壓器后通過1回220千伏線路接入武義縣溫泉變。

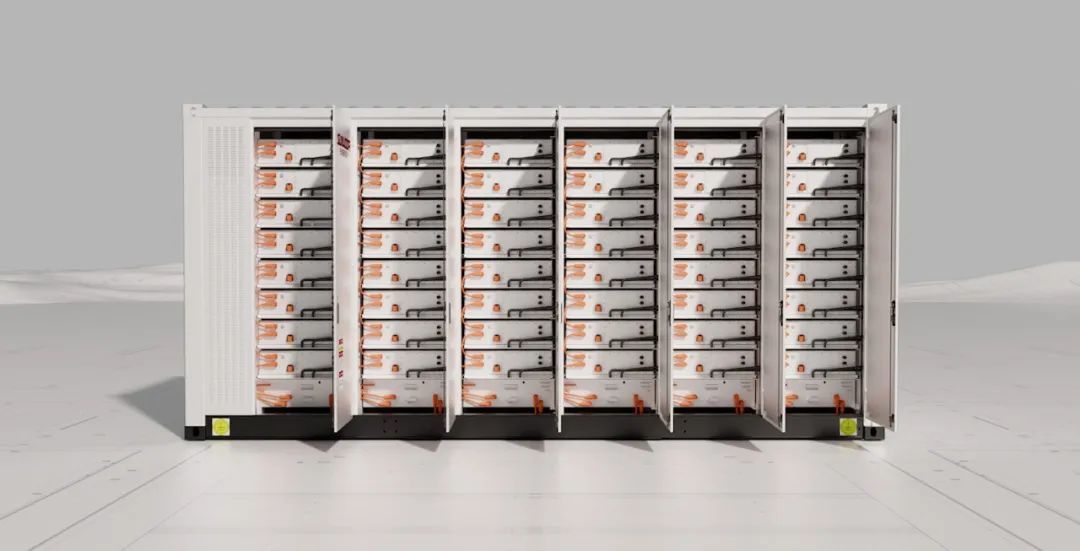

全站88套5MWh標準20尺電池預制艙和44套5MW變流升壓一體機,采用欣旺達自主研發的高性能、高安全、更穩定的314Ah大容量電芯,更符合發電側、電網側相關的電力儲能用戶需求。液冷儲能預制艙內含12簇電池簇,每個電池簇由8個電池模塊串聯組成,每個電池模塊由52個314Ah電芯串聯組成,每2臺5MWh電池預制艙接入一臺5MW變流升壓一體機。
5MWh電池預制艙采用先進的磷酸鐵鋰電池液冷儲能技術,通過高效PCS和智能化的軟件管理系統,實現電力資源的存儲和釋放,保障電站安全、高效、平穩運行,創(chuàng )新實現“更優性能、更低成本、更高安全、更高效率、更全場景”。

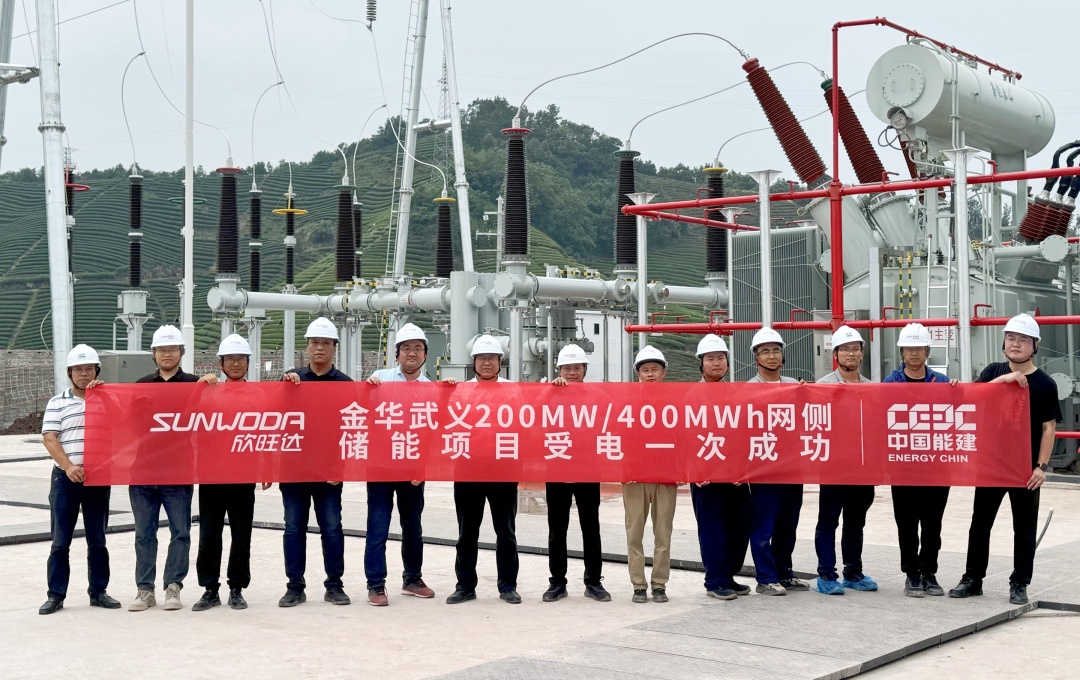

自項目3月11日正式開工以來,經過項目管理團隊及總包單位統籌規劃、科學布局,歷經88天夜以繼日爭分奪秒搶工期,在2024年6月9日11點58分實現一次性并網送電。在建設期間,各參建方不斷優化施工方案,搶抓建設“窗口期”,齊心協力,全力以赴。項目管理團隊堅守一線,確保安全、質量和進度,嚴格遵循高標準設計、高起點建設、高質量管理、高效能運作的原則。各相關方積極協調,精心組織,科學調度,統籌安排,建設周期僅88天,提前實現并網送電。
衷心感謝浙江省能源局、浙江省供電公司、浙江省能監辦、金華市發改委、金華市供電公司、武義縣人民政府、武義縣供電公司、武義縣武城集團、中能建浙江火電有限公司以及欣旺達各項目參與人員的辛勤付出和勤懇勞作,共同完成了本項目的一次性送電。
項目建成后,將能夠接受電網調度,有效緩解風能、光伏等可再生能源的間歇性和隨機性對電網的影響。項目在調峰、調頻、調相及緊急備用等方面展現出顯著優勢,對推動能源綠色轉型、應對極端事件、保障能源安全、促進能源高質量發展、實現“雙碳”目標具有重要的戰略意義。
